某公司承建一项地铁车站土建工程,车站长236m,标准度宽19.6m,底板埋深16.2m, 地下水位标高为13.5m,车站为
2022-01-09 14:06 阳江人事考试网 来源:广东华图教育
简答题

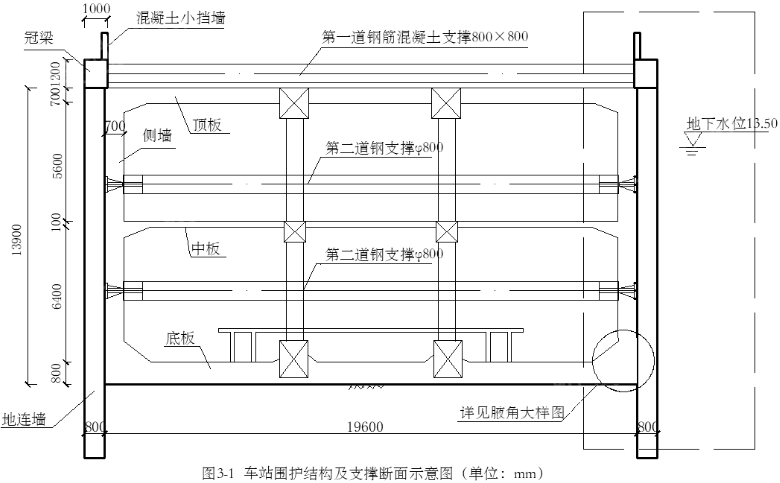

某公司承建一项地铁车站土建工程,车站长236m,标准度宽19.6m,底板埋深16.2m, 地下水位标高为13.5m,车站为地下二层三跨岛式结构,采用明挖法施工,围护结构为地下连续墙,内支撑第一道为钢筋混凝土支撑,其余为φ800mm钢管支撑,基坑内设管井降水。车站围护结构及支撑断面示意如图3-1.

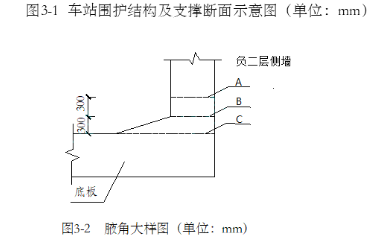

项目部为加强施工过程变形监测,结合车站基坑风险等级编制了监测方案,其中应测项目包括地连墙项面的水平位移和竖向位移。项目部将整个车站划分为12仓施工,标准段每仓长度20m。每仓的混凝土浇筑施工顺序为:垫层→底板→负二层侧墙→中板→负→层侧墙→项板,按照上述工序和规范要求设置了水平施工缝,其中底板与负二层侧墙的水平施工缝设置如图3-2所示。
标准段某仓顶板施工时,日均气温23C,为检验评定混凝土强度,控制模板拆除时间,项目部按相关要求留置了混凝土试件。顶板模板支撑 体系采用盘扣式满堂支架,项目部编制了支架搭设专项方案,由于搭设高度不是8m,项目部认为该方案不必经过专家论证。

1.判断该基坑自身风险等级为几级?补充其它监测应测项目。
2.图3-1右侧虚线范围断面内应该设几道水平施工缝?写出图3-2中底板与负二层侧墙水平施I缝正确位置对应的字母。
3.该仓顶板混凝土浇筑过程应留置几组混凝土试件?并写出对应的养护条件。
4.支架搭设方案是否需经专家论证?写出原因。
参考答案:暂无
[华图教育答案解析]:1.二级风险等级(2分)
地下连续墙体水平位移(1分)
支撑轴力(1分)
地表沉降(1分)
地下水位(1分)
2.4道(2分),A(2分)
3.3组(2分) ,养护条件:与顶板混凝土同条件养护,(2分),养护期不得少于14天(2分)。
4.需要经专家论证(2分)原因:虽然支架搭设高度不足8m,但是顶板分仓浇筑,每仓跨度为20m (1分)根据相关规范要求搭设跨度18m以上(1分),是需要进行专家论证的。
以上是关于 某公司承建一项地铁车站土建工程,车站长236m,标准度宽19.6m,底板埋深16.2m, 地下水位标高为13.5m,车站为的参考答案及解析。详细信息你可以登陆阳江公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>
特别说明:华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注广东华图教育微信gdhtgwy,政策问题实时答,考试信息不漏看。
华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。
(编辑:阳江华图)
