    某矿井井底车场主要巷道的施工网络计划如图所示,图中箭线下方数据为工作时问,单位为月。施工中,工作E由于业主修改设计,使其耽误工期2个月,为维

    2022-08-04 00:29 阳江人事考试网 来源:广东华图教育

    题目
    简答题某矿井井底车场主要巷道的施工网络计划如图所示,图中箭线下方数据为工作时问,单位为月。施工中,工作E由于业主修改设计,使其耽误工期2个月,为维持原工期不变,经业主同意,施工单位增开了一辅助巷道,安排在D工作后面,G、H工作前面,工作名称L,时间1个月,可使工作G的施工时间缩短到3个月。

    问题:
    1.该井底车场主要巷道的计划工期是多少个月?施工中重点应控制哪些工作?
    2.根据背景资料绘制优化后的网络图。
    3.工作E出现拖延后,根据施工单位的安排,该工程实际工期是多少个月?



    优质答案

    参考答案暂无



    解析

      [华图解析]1.该井底车场主要巷道的计划工期是18个月,施工中重点应控制关键线路上的工作,具体是:A,C,E,G,K。

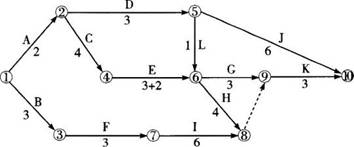

    2.
    某矿井井底车场主要巷道的施工网络计划如图所示,图中箭线下方数据为工作时问,单位为月。施工中,工作E由于业主修改设计,使其耽误工期2个月,为维
    3.工作E出现拖延后,根据施工单位的安排,该工程实际工期还是18个月。


    本案例第1问考查的是网络计划的计算工期及关键工作的确定。在关键线路法中,线路上所有工作的持续时间总和称为该线路的总持续时间。总持续时间最长的线路称为关键线路,关键线路的长度就时网络计划的总工期。由网络计划可知.该井底车场主要巷道的计划工期是18个月。关键线路上的工作称为关键工作,是施工中的控制重点。由题可知,关键工作包括:A.C,E,G,K。
    本案例第2问考查的是网络优化后网络图的绘制。根据背景资料可知,施工中,工作E由于业主修改设计,使其耽误工期2个月,为维持原工期不变,经业主同意,施工单位增开了一辅助巷道,安排在D工作后面,G、H工作前面,工作名称1,时间1个月,可使工作G的施工时间缩短到3个月。故其优化有的网络图如下所示。
    某矿井井底车场主要巷道的施工网络计划如图所示,图中箭线下方数据为工作时问,单位为月。施工中,工作E由于业主修改设计,使其耽误工期2个月,为维
    本案例第3问考查的是优化后工期计算。工作E出现拖延后,根据施工单位的安排,该工程实际工期还是18个月。关键线路为A→C→E→H→K。


      以上是关于某矿井井底车场主要巷道的施工网络计划如图所示,图中箭线下方数据为工作时问,单位为月。施工中,工作E由于业主修改设计,使其耽误工期2个月,为维的参考答案及解析。详细信息你可以登陆阳江公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>


      特别说明:华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注广东华图教育微信gdhtgwy,政策问题实时答,考试信息不漏看。

      华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。

    (编辑:阳江华图)

    最新题库

    首页 招考信息 网站地图 返回顶部
    京ICP备11028696号-11 京ICP证130150号 京公网安备11010802021470号
